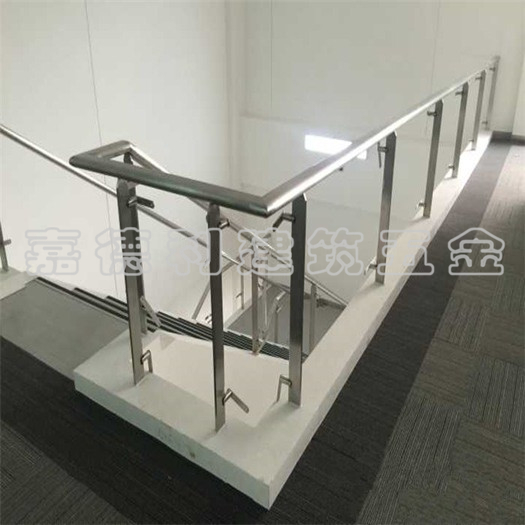

不锈钢玻璃护栏如今运用的十分广泛,商场、栈道等随处都可以见到它的身影。那么你,你知道玻璃栏杆制作的工艺流程吗?嘉德利带你走进工厂,让你了解玻璃护栏的全部工艺流畅。

一、基层处理
1.预埋件设计标高、位置、数量须符合设计及安装要求,并经防腐防锈处理。埋件不符要求时,应及时采取有效措施,增补埋件。
2.安装栏杆立杆的部位,基层混凝土不得有酥松现象,并且安装标高应符合设计要求,凹凸不平处必须剔除或修补平整,过凹处及基层蜂窝麻面严重处,不得用水泥砂浆修补,应用高强混凝土进行修补,并待有一定强度后,方可进行栏杆安装。
二、安装预埋件
埋件的做法是采用膨胀螺栓与钢板来制作后置连接件,先在土建基层上放线,确定立柱固定点的位置,然后在楼梯地面上用冲击钻钻孔,再安装膨胀螺栓,螺栓保持足够的长度,在螺栓定位以后,将螺栓拧紧同时将螺母与螺杆间焊死,防止螺母与钢板松动。扶手与墙体面的连接也同样采取上述方法。
三、放线
由于上述后加埋件施工,有可能产生误差,因此,在立柱安装之前,应重新放线,以确定埋板位置与焊接立杆的准确性,如有偏差,及时修正。应保证不锈钢立柱全部座落在钢板上,并且四周能够焊接。
四、安装立柱
焊接立柱时,需双人配合,一个扶住立柱使其保持垂直,在焊接时不能晃动,另一人施焊,要四周施焊,并应符合焊接规范。
五、扶手与立柱连接
立柱在安装前,通过拉长线放线,根据楼梯的倾斜角度及所用扶手的圆度,在其上端加工出凹槽。然后把扶手直接放入立柱凹槽中,先焊接每一跑栏杆的最上端和最下端两根立柱,然后把中间的立柱点焊固定,相邻扶手安装对接准确,接缝严密。相邻钢管对接好后,将接缝用不锈钢焊条进行焊接。焊接前,必须将沿焊缝每边30~50mm范围内的油污、毛刺、锈斑等清除干净。
六、安装栏板
1.玻璃栏板:
调节好立柱上的爪件,使所有爪件大致处于同一水平线上。安装玻璃,注意玻璃开孔处在套装时不能受力,同时做出调试确保玻璃处于垂直,并保持整齐统一后拧紧螺帽固定好玻璃。
2. 金属栏板:
不锈钢栏板,直接与栏杆焊接连接,再处理好焊点;铝板栏板,通过铝板四周的码片位置来定位好立柱上的固定位置,对立柱进行钻孔再用螺丝拧紧铝板码片和立柱连接。
七、打磨抛光
全部焊接好后,用手提砂轮打磨机将焊缝打平砂光,直到不显焊缝。抛光时采用绒布砂轮或毛毡进行抛光,同时采用相应的抛光膏,直到与相邻的母材基本一致,不显焊缝为止。
八、清理、成品保护
安装完毕后清理作业面,确保基础顶面及支承面洁净,严禁有杂物和污染。并覆好塑料薄膜进行成品保护。
